Un pieu tubulaire de gros diamètre n’arrive jamais entier sur le chantier. Il arrive en tronçons, des viroles d’acier roulé, qu’il faut assembler bout à bout, souder, contrôler, puis mettre en position dans l’eau. Entre le moment où l’acier est déchargé et celui où le pieu est fiché dans le fond, il y a une chaîne d’opérations où chaque soudure engage la portance de l’ouvrage entier.

Cet article décrit cette chaîne telle que nos équipes la conduisent sur les chantiers de ponts et d’ouvrages d’art en milieu lagunaire au Bénin.

Pourquoi la soudure d’un pieu ne se joue pas sur l’eau

La tentation, sur un chantier contraint par les délais, est d’assembler directement en position. C’est une erreur de méthode.

Une soudure circulaire sur une virole d’acier de gros diamètre exige un accès complet à la circonférence, une position de travail stable, un contrôle visuel permanent du cordon, et la possibilité de reprendre une passe défectueuse sans improviser. Sur un ponton qui bouge, à quelques centimètres de l’eau, aucune de ces conditions n’est réunie.

D’où le principe : ce qui peut être soudé à terre est soudé à terre. L’assemblage sur l’eau est réservé aux jonctions que la géométrie du chantier rend inévitables.

Étape 1 — La préfabrication à terre

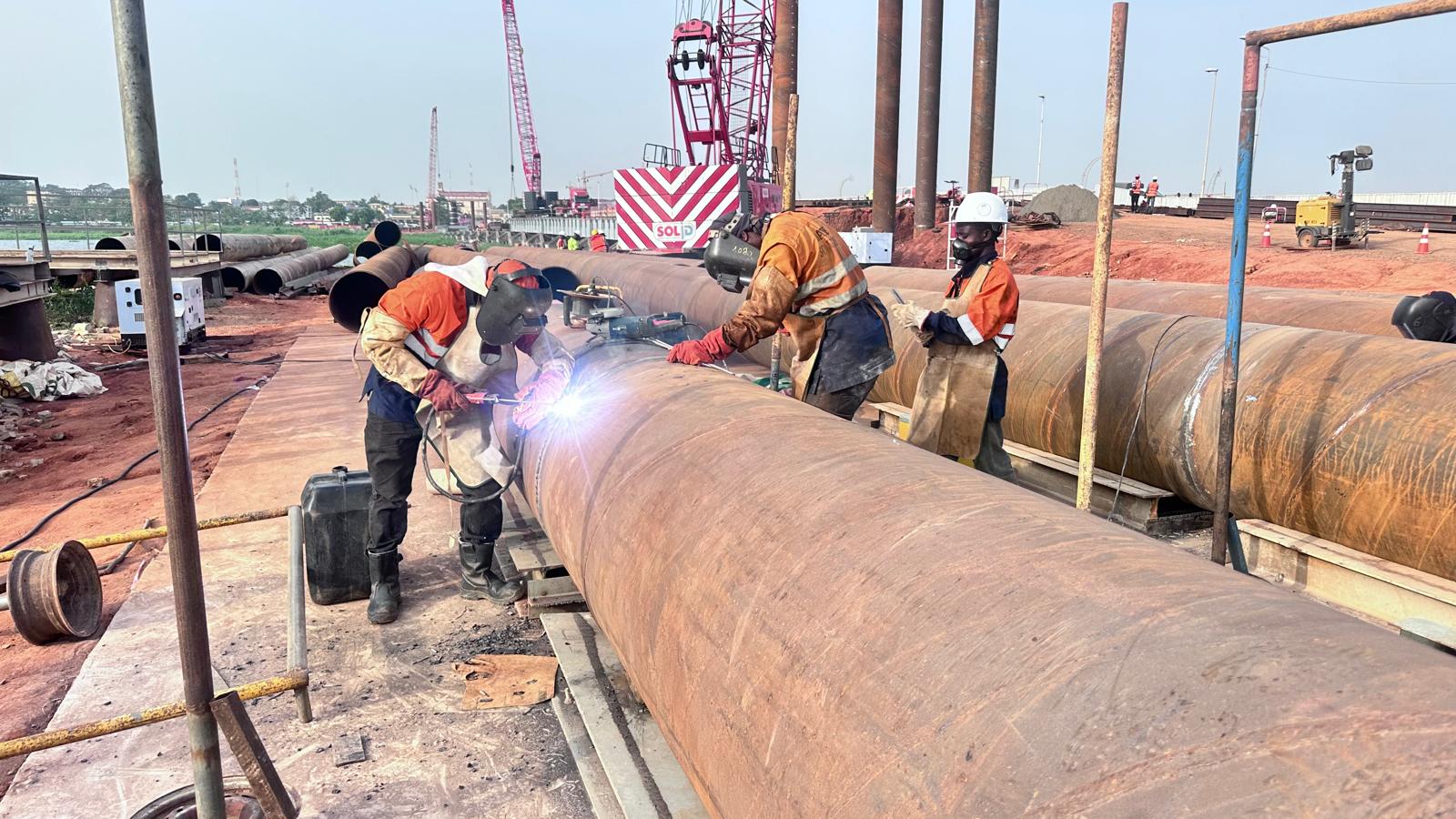

Sur une aire de préfabrication aménagée en bord d’ouvrage, les viroles sont alignées sur bers, mises bout à bout, et l’accostage est contrôlé avant tout point de soudure. Un défaut d’alignement de quelques millimètres à ce stade devient un défaut de plusieurs centimètres sur la hauteur du pieu.

La séquence est la suivante :

  • Préparation des bords — chanfreinage et nettoyage des surfaces à assembler. Une soudure ne rattrape pas un acier sale.
  • Positionnement et pointage — les deux viroles sont maintenues en position et solidarisées par des points de soudure répartis sur la circonférence.
  • Exécution des passes — la soudure circulaire est réalisée en plusieurs passes successives : une passe de pénétration, puis des passes de remplissage, puis la passe de finition.
  • Contrôle — inspection visuelle du cordon, vérification de l’absence de manques de fusion, de fissures et de porosités.

Le pieu ressort de cette étape en un seul élément, prêt à être manutentionné.

Étape 2 — La mise en position depuis le ponton

Le pieu assemblé est levé, amené sur l’eau et engagé dans le puits central du ponton — une ouverture pratiquée dans la plateforme flottante, qui guide le pieu à la verticale pendant sa descente.

C’est à ce stade qu’apparaissent les repères de descente tracés à la craie sur le fût. Ils permettent de suivre la progression du pieu dans le fond et de savoir, à tout instant, où il en est de sa pénétration.

Le ponton n’est pas un simple support. C’est l’instrument qui garantit la verticalité. Un pieu qui descend de travers ne se rattrape pas.

Étape 3 — La soudure en position

Lorsque la longueur totale du pieu dépasse ce que la manutention permet de mettre en œuvre d’un seul tenant, un tronçon supplémentaire doit être soudé alors que le pieu est déjà partiellement descendu.

C’est l’opération la plus exigeante du chantier.

Le soudeur travaille en hauteur au-dessus de l’eau, harnaché, sur une plateforme mobile, autour d’une pièce qu’il ne peut pas tourner. Il doit exécuter une soudure circulaire complète en changeant de position au fur et à mesure de la progression du cordon — soudure à plat, en corniche, au plafond selon le point de la circonférence.

Cette polyvalence de position n’est pas une question de bonne volonté. C’est une qualification. Un soudeur qualifié uniquement en position à plat n’est pas apte à cette opération, et la soudure qu’il produirait n’offrirait pas les garanties attendues.

Ce que la qualité d’exécution engage

Un pieu de fondation transmet au sol la charge d’un ouvrage. Une soudure circulaire défaillante crée un point faible sur le chemin de cette charge — et ce point faible est, par construction, inaccessible une fois le pieu fiché.

On ne réinspecte pas une soudure de pieu. On ne la reprend pas. Ce qui est mal fait le reste pour la durée de vie de l’ouvrage.

C’est la raison pour laquelle les opérations décrites ici — préparation des bords, contrôle d’accostage, séquence de passes, contrôle de cordon — ne sont pas des formalités de chantier. Elles constituent la seule garantie disponible.

Les conditions réelles du milieu lagunaire

À cela s’ajoutent les contraintes propres au contexte béninois :

  • L’humidité et l’air salin — l’acier se corrode vite, les surfaces à souder se dégradent entre la préparation et l’exécution. Le délai entre les deux doit être maîtrisé.
  • Le mouvement de la plateforme — le ponton bouge sous la houle et le passage des embarcations. Le soudeur travaille sur un support qui n’est jamais parfaitement fixe.
  • Le travail à proximité immédiate de l’eau — chaque intervention implique un plan de sécurité spécifique : harnais, points d’ancrage, moyens de récupération en cas de chute.

Ces contraintes ne sont pas des excuses. Elles sont le cadre. Un prestataire qui les découvre sur le chantier n’est pas au niveau ; un prestataire qui les a intégrées à sa méthode livre dans les délais.

Ce que Marine Solutions met en œuvre

Nos équipes interviennent sur l’ensemble de la chaîne : préparation et préfabrication à terre, manutention, mise en position depuis plateforme flottante, soudure en position, contrôle d’exécution. Chaque opération est conduite par des soudeurs expérimentés, encadrés sur site, équipés des protections adaptées au travail au-dessus de l’eau. Le contrôle d’exécution est intégré au processus, pas ajouté à la fin. Nous intervenons au Bénin sur ouvrages maritimes, fluviaux et lagunaires.

En résumé

La soudure d’un pieu tubulaire n’est pas une opération de soudure parmi d’autres. C’est une opération dont on ne peut pas vérifier le résultat après coup, sur une pièce qui portera l’ouvrage pendant des décennies, exécutée dans un environnement qui ne pardonne pas l’approximation.

Elle se joue à terre autant que sur l’eau. Elle se joue dans la préparation autant que dans le geste.

Vous avez un projet d’ouvrage sur pieux, ou une question sur l’exécution d’un chantier en cours ?

Contactez nos équipes — nous répondons sous 48 heures.
